肇东300MW一期风电项目风机箱变就位工作高效推进

3月2日,中国能建肇东300MW一期风电项目风机箱变就位工作正高效推进。截至目前,项目涉及的39台风机箱变中,已有37台顺利完成到货与现场就位,精准落于预设箱变基础之上,为后续电气系统安装及并网调试筑牢了坚实基础。

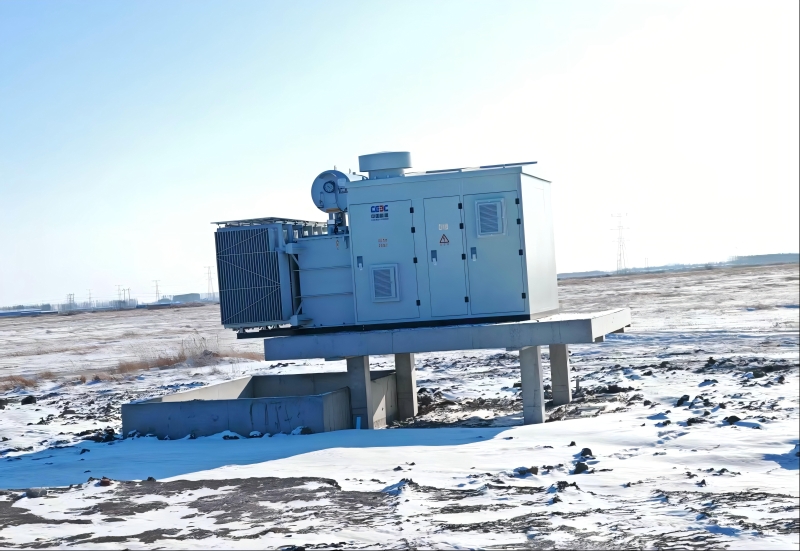

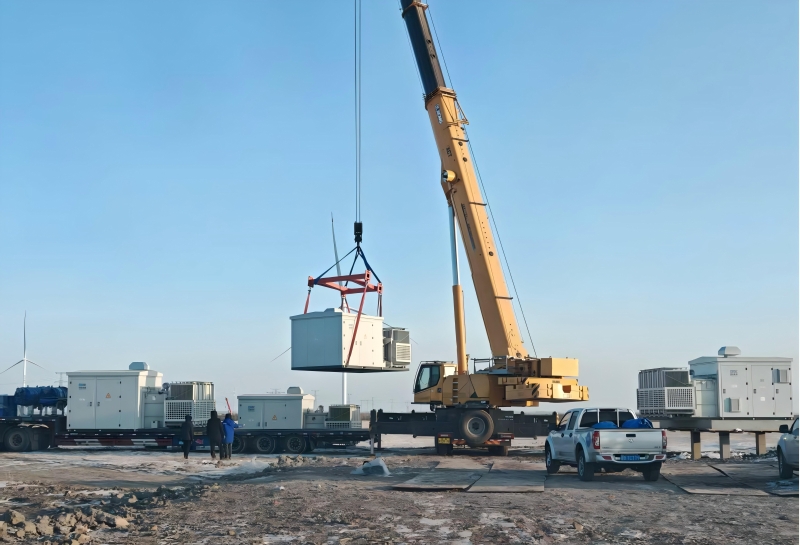

项目现场寒风凛冽,地面残留着未化的积雪,施工人员却依旧干劲十足。在汽车吊的精准操控下,风机箱变被平稳起吊、转运,经过细致的定位校准,稳稳落至混凝土基础台座。从设备卸车到就位固定,各环节严格遵循施工方案,全程把控安全与质量,确保作业高效有序推进。

下一步,肇东300MW一期风电项目部将继续推进剩余2台箱变的就位工作,以及后续的箱变接线、调试和配套电气系统施工,紧盯节点目标,全力保障项目按期投产,为区域绿色能源发展注入强劲动能。
